TKV đẩy nhanh đầu tư các dự án phát triển mỏ
Thứ 2, 21/08/2023 | 14:56:45 [GMT +7] A A
Thời gian gần đây, Tập đoàn Công nghiệp Than - Khoáng sản Việt Nam (TKV) đẩy mạnh đầu tư phát triển các dự án mỏ để tăng sản lượng cho những năm tới, đáp ứng yêu cầu đảm bảo an ninh năng lượng quốc gia. Chiến lược này còn giúp các đơn vị của TKV ổn định sản xuất, đảm bảo việc làm, thu nhập cho CNLĐ.

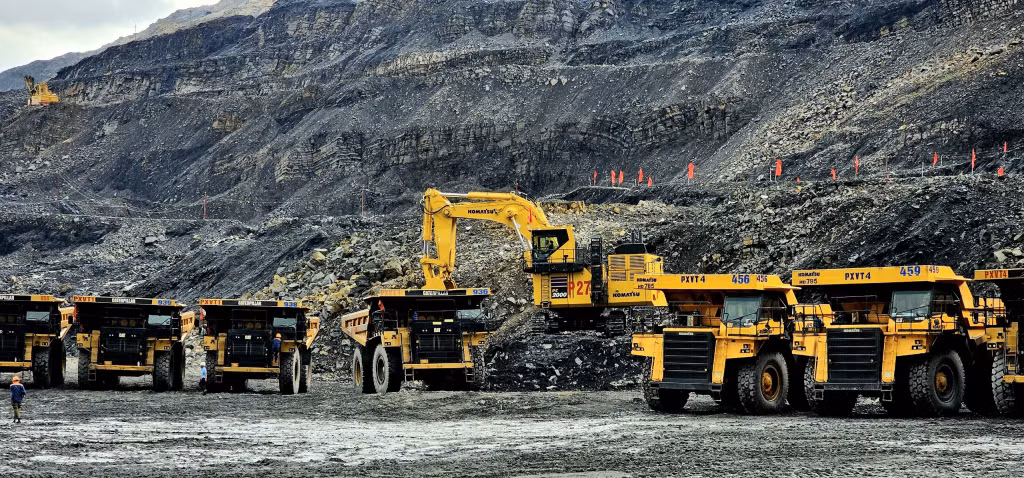

Ngày 5/8/2023, Công ty CP Than Cao Sơn - TKV tổ chức lễ khởi công Dự án cải tạo mở rộng nâng công suất mỏ than Cao Sơn. Dự án có tổng mức đầu tư 1.829 tỷ đồng; công suất khai thác 4,5 triệu tấn than nguyên khai/năm với trữ lượng than khai thác 51,9 triệu tấn. Đây là dự án trọng điểm của Tập đoàn có ý nghĩa đặc biệt quan trọng đối với Công ty CP Than Cao Sơn.
Dự án đi vào hoạt động sẽ khai thác tối đa tài nguyên than bằng phương pháp lộ thiên, phục vụ nhu cầu tiêu thụ than trong nước và một phần dành cho xuất khẩu. Đồng thời, phát huy cơ sở hạ tầng sẵn có của Công CP Than Cao Sơn để khai thác, tận thu nguồn tài nguyên than; duy trì sự hoạt động ổn định của Công ty và giải quyết công ăn việc làm cho hàng nghìn lao động tại địa phương. Qua đó, góp phần đảm bảo an ninh năng lượng quốc gia, thúc đẩy phát triển KT-XH và phục vụ quá trình công nghiệp hóa, hiện đại hóa đất nước.
Hiện nay, TKV chuẩn bị các bước đầu tư một số dự án phát triển mỏ mới, như: Dự án khai thác xuống sâu dưới mức -220 mỏ Bình Minh, Dự án khai thác hầm lò phần mở rộng Hà Ráng và Dự án khai thác lộ thiên tối đa và kết hợp cải tạo phục hồi môi trường mỏ Suối Lại (Công ty Than Hòn Gai); Dự án khai thác hầm lò khu Tân Yên - Mỏ Đông Tràng Bạch (Công ty Than Uông Bí) và Dự án khai thác Cụm mỏ Cọc Sáu - Đèo Nai (Công ty CP Than Đèo Nai và Công ty CP Than Cọc Sáu).
Đến nay, Dự án khai thác xuống sâu dưới mức -220 mỏ Bình Minh đã hoàn thành các thủ tục đầu tư. Công ty đã thành lập Ban chuẩn bị dự án và các điều kiện để khởi công và thi công xây dựng công trình, triển khai các công việc. Căn cứ lịch biểu đào lò xây dựng cơ bản của dự án, thi công 3 mũi đào lò gồm 2 mũi mức -220 và 1 mũi đào giếng phụ từ mức +25; hình thành Phân xưởng đào lò xây dựng cơ bản, về cơ bản tiến độ thực hiện các phần việc đảm bảo theo kế hoạch. Trong tháng 8/2023, TKV đẩy nhanh thực hiện các công việc, hoàn thiện hồ sơ xin cấp phép khai thác, chuẩn bị các điều kiện để ngày 12/11/2023 khởi công dự án.
Dự án khai thác hầm lò phần mở rộng Hà Ráng được TKV thông qua nội dung Báo cáo nghiên cứu kỹ thuật, ngày 20/6/2023 được UBND tỉnh chấp thuận chủ trương lập quy hoạch xây dựng. Hiện, Công ty đã lập xong quy hoạch xây dựng chi tiết báo cáo UBND TP Hạ Long xin ý kiến các sở, ngành của tỉnh; tiếp tục thực hiện các nội dung về quy hoạch chi tiết và sớm đề nghị UBND tỉnh chấp thuận chủ trương đầu tư dự án…
Về tiến độ chuẩn bị dự án đầu tư khai thác hầm lò khu Tân Yên - Mỏ Đông Tràng Bạch (Công ty Than Uông Bí) đã xây dựng kế hoạch triển khai thực hiện công tác chuẩn bị dự án khai thác hầm lò mỏ Tân Yên. Dự kiến dự án khởi công tháng 5/2024. Đối với dự án khai thác Cụm mỏ Cọc Sáu - Đèo Nai, Công ty CP Than Đèo Nai đã xây dựng tiến độ công tác chuẩn bị Dự án khai thác Cụm mỏ Cọc Sáu - Đèo Nai dự kiến kết thúc 31/3/2024 và công tác xin cấp giấp phép khai thác dự án đến 31/3/2025; đã lập quy hoạch chi tiết xây dựng, xin quyết định chấp thuận chủ trương và thực hiện các công việc khác liên quan đến chuẩn bị Dự án khai thác Cụm mỏ Cọc Sáu - Đèo Nai...
Ông Phan Xuân Thuỷ, Phó Tổng giám đốc Tập đoàn, cho biết: TKV đang tập trung mọi nguồn lực, nhân lực cùng đơn vị tư vấn khẩn trương triển khai, đẩy nhanh tiến độ thực hiện các dự án phát triển mỏ than mới theo hướng “mỏ xanh, mỏ hiện đại, mỏ ít người”. Thời gian tới, để tháo gỡ khó khăn, đảm bảo tiến độ cam kết cho các dự án đầu tư phát triển mỏ, Tập đoàn tiếp tục chỉ đạo, rà soát công tác thực hiện các dự án, đẩy nhanh tiến độ giải quyết các thủ tục, khai thông các vướng mắc, xây dựng, điều chỉnh lịch biểu, kiểm điểm thực hiện tiến độ 1 lần/tháng để rà soát, đánh giá, triển khai các công việc tiếp theo. Tập đoàn yêu cầu các ban chuyên môn tăng cường cùng đơn vị bám sát tiến độ, đẩy nhanh giải quyết thủ tục cấp phép khai thác các dự án.
Phạm Tăng
