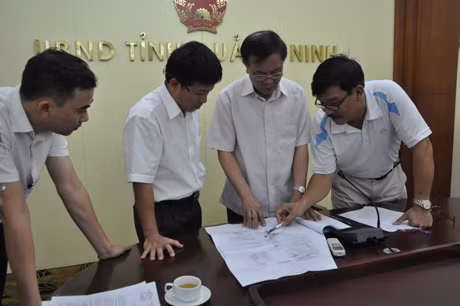

Sáng ngày 29 – 5, tại TP Hạ Long, UBND tỉnh đã tổ chức họp kiểm điểm tiến độ thực hiện dự án đầu tư xây dựng công trình đưa điện lưới ra huyện đảo Cô Tô. Đồng chí Đỗ Thông, Phó Chủ tịch Thường trực UBND tỉnh chủ trì cuộc họp.
Dự án, đầu tư xây dựng công trình đưa điện lưới ra huyện đảo Cô Tô được khởi công từ tháng 11 - 2012 và phải hoàn thành vào tháng 10 - 2013, có mức đầu tư trên 1.000 tỷ đồng. Đến nay, dự án còn hơn 4 tháng để hoàn thành, song khối lượng thi công đến nay rất thấp, đa phần các tuyến đường dây 110Kv, 22Kv đang trong giai đoạn đào đúc móng. Trong đó đường dây 110Kv Cẩm Phả - Vân Đồn đúc 34/53 vị trí, đường dây 110Kv trạm biến áp Vân Đồn 1 đến vị trí 67 Hòn Ghềnh, Cống Thần đúc được 11/63 vị trí, tuyến cáp ngầm đang thực hiện sản xuất cáp, công tác lập thiết kế bản vẽ thi công chưa thực hiện xong.
Một trong những nguyên nhân dẫn đến việc chậm tiến độ là do mặt bằng tuyến còn một số vướng mắc, trong đó tập trung tại tuyến đường dây 110Kv Cẩm Phả - Vân Đồn đoạn qua nhà máy nhiệt điện Cẩm Phả và khu đất của Trung đoàn 242 tại huyện Vân Đồn, tiểu đoàn 105 tại TP Cẩm Phả.
Sau khi nghe ý kiến đóng góp của các sở ngành, địa phương liên quan, đồng chí Đỗ Thông_Phó Chủ tịch Thường trực UBND tỉnh yêu cầu các sở ngành, địa phương, ngay trong ngày hôm nay 29 - 5 phải giải quyết dứt điểm các vướng mắc về mặt bằng, bàn giao mặt bằng sạch cho nhà thầu tiến hành thi công.
Đồng thời đồng chí Phó Chủ tịch Thường trực UBND tỉnh yêu cầu chủ đầu tư chỉ đạo các đơn vị thi công lập kế hoạch tiến độ thi công chi tiết xong trước tháng 6 – 2013. Đối với các hạng mục thuộc phần vốn của Tổng Công ty điện lực Miền Bắc thì tuyến đường dây 110kv từ Cẩm Phả - Vân Đồn đến 30 – 6 các nhà thầu hoàn thành thi công toàn bộ phần móng cột; đến 30 – 8 hoàn thành việc trồng cột và kéo dây. Tuyến đường dây 110kv từ trạm 110kv đến thôn Đài Chuối xã Vạn Yên đến 30 – 8 hoàn thành xong dựng cột và kéo dây. Trạm biến áp 110kv Vân Đồn đến 30 – 8 hoàn thành lắp đặt các thiết bị của trạm. Toàn bộ lưới điện phân phối trên đảo Cô Tô, Thanh Lân thống nhất đến 30 – 9 phải hoàn thành.
Đối với hạng mục thuộc trách nhiệm đầu tư của UBND tỉnh gồm 6 gói xây lắp: trong đó gói thầu cáp ngầm xuyên biển, 25 - 7 sẽ thử nghiệm cáp tại Na Uy và chuyển về phải thi công xong trước tháng 10 để dự kiến ngày 18-10 sẽ đóng điện và gắn biển công trình chào mừng 50 năm thành lập tỉnh.
Đối với đường điện Minh Châu - Quan Lạn, Công ty Điện lực Quảng Ninh báo cáo lại với UBND tỉnh khả năng phân bổ vốn cho dự án để UBND tỉnh báo cáo Thường trực Tỉnh ủy đưa ra phương án giải quyết đầu tư cho hạng mục này.
Liên quan đến những vướng mắc về GPMB trên đảo Trà Ngọ, đồng chí Đỗ Thông yêu cầu UBND huyện Vân Đồn khẩn trương có giải pháp bảo vệ thi công để nhà thầu thi công móng cột qua khu vực xong trước ngày 10 – 6. Đối với tuyến qua đất quốc phòng ở 2 địa phương Cẩm Phả và Vân Đồn, đồng chí yêu cầu chủ đầu tư là Công ty Điện lực Miền Bắc và Công ty điện lực Quảng Ninh hoàn chỉnh bản đồ thửa giao cho Vân Đồn, Cẩm Phả trước 10 - 6.
Thái Cảnh
