Xí nghiệp Than Tân Lập: Chủ động những giải pháp vượt khó

Trong bối cảnh khó khăn chung của toàn ngành Than và những khó khăn riêng của đơn vị đã khiến cho hầu hết các chỉ tiêu thực hiện trong những tháng qua của Xí nghiệp Than Tân Lập (Công ty TNHH MTV Than Hạ Long - Vinacomin) không đạt kế hoạch đề ra. Để có thể hoàn thành các chỉ tiêu sản xuất kinh doanh năm 2012, đơn vị đang tích cực thực hiện các giải pháp đẩy mạnh hoạt động sản xuất; tiết giảm chi phí...

Tính đến hết quý II năm 2012, Xí nghiệp sản xuất được 187.796 tấn than nguyên khai (đạt 40% kế hoạch năm), đào mới 4.812m lò (đạt 53,8% kế hoạch), số lượng than sạch tiêu thụ được 160.637 tấn, doanh thu đạt  trên 191 tỷ đồng. Trao đổi với chúng tôi, ông Nguyễn Đức Tuyết, Trưởng Phòng hành chính tổng hợp Xí nghiệp cho biết: Do việc khai thác than lò chợ của xí nghiệp ở mức -15/+5 cánh Tây vỉa 12 đã đến giai đoạn kết thúc, Xí nghiệp phải tập trung lao động thu hồi vật tư thiết bị để chuẩn bị lắp mới cho lò chợ vỉa 11. Do đó, dẫn đến thiếu lao động trong khai thác lò chợ, làm giảm sản lượng khai thác. Như vậy, trong 6 tháng đầu năm, đã có 3 phân xưởng phải chuyển diện khai thác. Đặc biệt Phân xưởng Khai thác 1 (đơn vị khai thác chiếm sản lượng chính của xí nghiệp), trong quý II năm 2012 đã phải huy động phần lớn lao động để chuyển toàn bộ vật tư thiết bị, giá vì chống với khối lượng khoảng 200 tấn. Ngoài ra, việc chuẩn bị diện khai thác lò chợ mức -20/+25 vỉa 10, mức -85/-40 vỉa 11 do điều kiện địa chất thay đổi khiến  bị chậm so với  kế hoạch. Sau khi chuyển diện khai thác xong, thì điều kiện địa chất tại khu vực mới lại không theo dự kiến như ban đầu (vỉa mỏng, nước xuất lộ nhiều) dẫn đến năng suất thấp. Cộng thêm đó do có một phân xưởng chuyển đổi công nghệ mới toàn bộ, mà tay nghề của công nhân chưa được thuần thục cũng làm ảnh hưởng đến sản lượng khai thác...

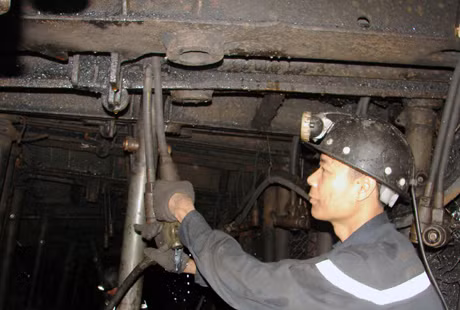

Củng cố lại cột chống thuỷ lực đơn trong lò chợ Xí nghiệp Than Tân Lập. Ảnh: Nguyễn Đức Tuyết (Trưởng Phòng HC, XN Than Tân Lập)
Củng cố lại cột chống thuỷ lực đơn trong lò chợ Xí nghiệp Than Tân Lập. Ảnh: Nguyễn Đức Tuyết (Trưởng Phòng HC, XN Than Tân Lập)

Để nâng cao năng suất, đẩy mạnh tiến độ khai thác và phấn đấu đạt được những chỉ tiêu của công ty đề ra, Xí nghiệp đã tổ chức nhiều cuộc họp, lấy ý kiến đề xuất và đưa những sáng kiến công nghệ mới vào sản xuất. Trong 14 sáng kiến cải tiến kỹ thuật được thực hiện từ đầu năm đến nay đã có nhiều sáng kiến được áp dụng hiệu quả như: Thay đổi phương án thi công đào lò ngầm tránh bãi thải mức +17 đến -5, làm lợi 48 tỷ đồng, tiết kiệm thời gian thi công 36 tháng; phương án khai thông đưa vỉa 9 khu II vào khai thác sớm so dự kiến 15 tháng; hiệu chỉnh, xây dựng tài liệu địa chất vỉa 12 khu 1B đưa vào hoạt động sớm 6 tháng... Bên cạnh đó, Xí nghiệp cũng quyết định giao đơn giá, giá thành hợp lý cho từng phân xưởng, áp dụng đơn giá tiền lương luỹ tiến nhằm khuyến khích người thợ nâng cao số lượng ngày công, năng suất làm việc. Tăng cường quản lý chặt chẽ công tác nghiệm thu sản phẩm, đào và xén lò. Đôn đốc các phân xưởng tách than và đá trong quá trình vận tải ở những đoạn lò đào và lò chợ cắt vách hoặc trụ để đảm bảo chất lượng than được tốt hơn. Do việc tiêu thụ than khó khăn, bãi chứa than của xí nghiệp hẹp, vì vậy hàng ngày sàng xong phải xúc chuyển tải lên bãi chứa đã làm tiêu hao nhiều nhiên liệu cho việc chuyển tải. Để khắc phục tình trạng trên, Xí nghiệp đã họp bàn, rút kinh nghiệm và xác định thời gian tới sẽ lập kế hoạch quy hoạch bãi chứa than ngay từ đầu để tránh lãng phí do phải bốc xúc di chuyển nhiều lần. Bên cạnh những giải pháp bảo đảm sản xuất kinh doanh, chất lượng cuộc sống của người lao động cũng đang ngày càng được quan tâm. Được biết, trong tháng 9, đơn vị sẽ khởi công dự án xây dựng khu văn phòng ở phường Cẩm Đông, TP Cẩm Phả với tổng mức đầu tư khoảng 15 tỷ đồng. Xí nghiệp cũng đang hoàn thiện khu chung cư với 4 lô 5 tầng để đáp ứng nhu cầu về nhà ở cho khoảng 1.000 công nhân vào cuối năm 2012. Cùng với đó, việc bố trí 10 xe ca trang bị điều hoà, phục vụ tốt bữa ăn, tắm nước nóng, giặt quần áo cho công nhân cũng luôn được xí nghiệp quan tâm và đáp ứng một cách tốt nhất.

Để sản xuất được 120.000 tấn than nguyên khai, đào mới 1.828m lò, trong quý III này cùng với các giải pháp nâng cao hiệu quả khai thác, việc thực hiện tiết giảm chi phí cũng sẽ được Xí nghiệp đẩy mạnh, bằng những biện pháp cụ thể như: Tăng cường sửa chữa những xe cũ tiêu hao định mức cao, quản lý chặt chẽ số km thực hiện trên từng tuyến đường, từng xe, nghiệm thu khối lượng các máy phát điện khu vực +17, khu vực văn phòng; tận dụng tối đa các vì chống cũ nếu có thể tái sử dụng lại được, đơn vị cũng ra quyết định giao khoán văn phòng phẩm, nghỉ làm việc ngày thứ 7 khối văn phòng từ đầu tháng 6, dự kiến cũng sẽ giúp xí nghiệp tiết giảm được 200-300 triệu đồng trong năm 2012... Tin rằng với những giải pháp thiết thực, đoàn kết vượt khó, Xí nghiệp Than Tân Lập sẽ sớm hoàn thành các chỉ tiêu được giao, bảo đảm SXKD.

Hoàng Nga
